Unser Weg zum Aktiv- und Bewegungsstall

Der Startschuss ist Ende Mai 2014 gefallen.....

Abriss- und Rückbauarbeiten soweit der bestehende Betrieb es derzeit schon zu lässt.

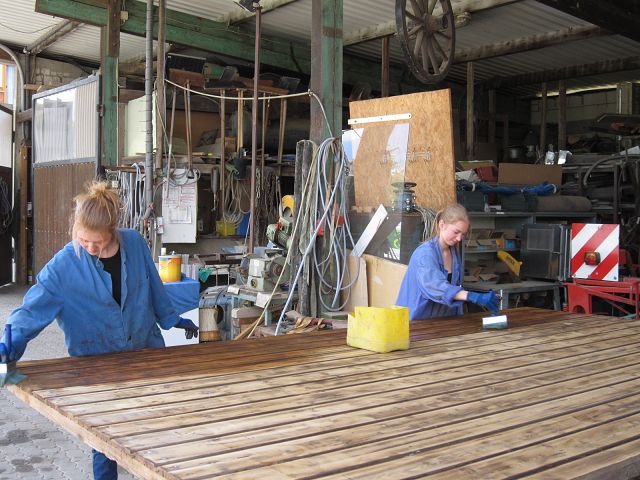

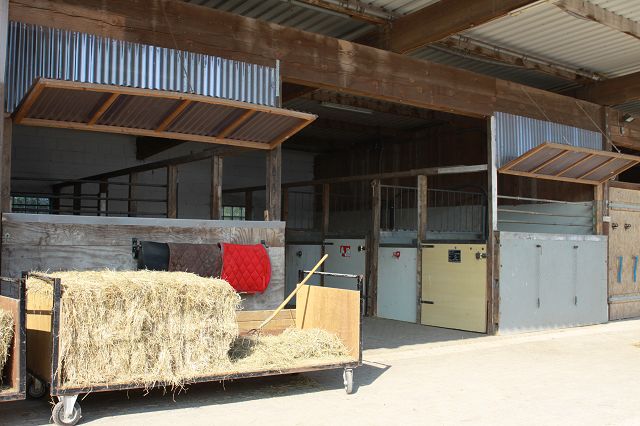

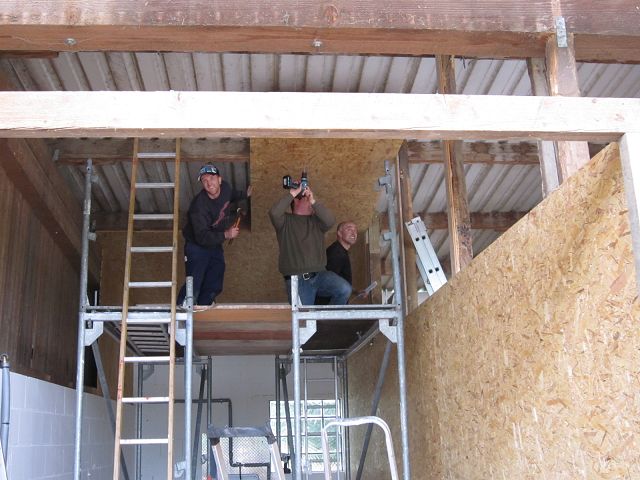

Unser bisher mittlerer Stallgang mit sechs Boxen weicht als Erstes. Viele helfende Hände und aller schönstes Wetter lassen die Arbeit gar nicht so groß und schwer erscheinen, die Stimmung ist lockerlustig. Noch während die rechte Boxenseite sich im Abriss befindet, wird mit dem Wiederaufbau der neuen Sattelkammer begonnen.

k-IMG_2148k-IMG_2135 k-IMG_7864k-IMG_2155

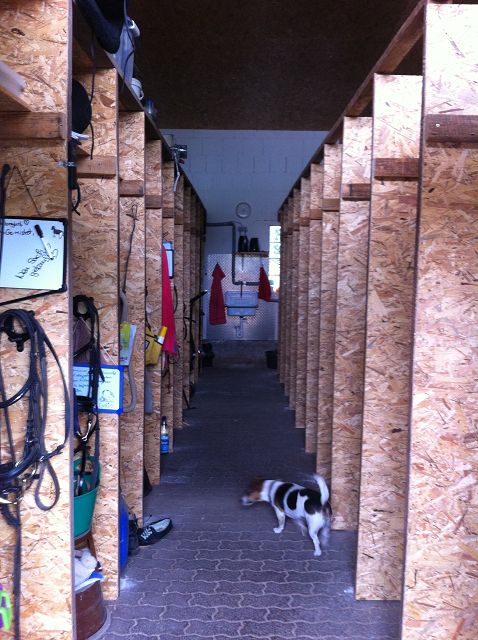

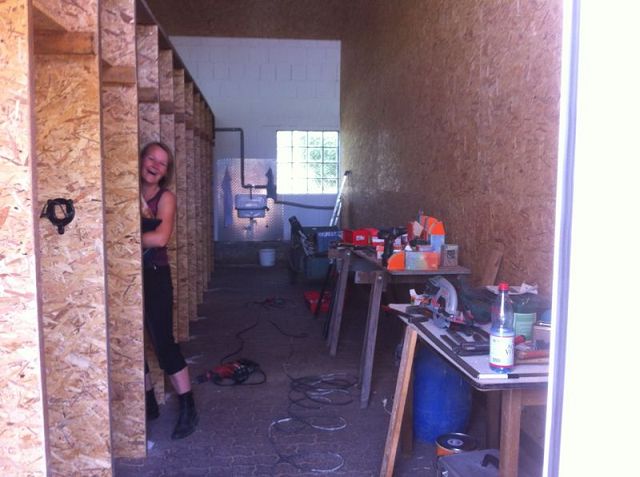

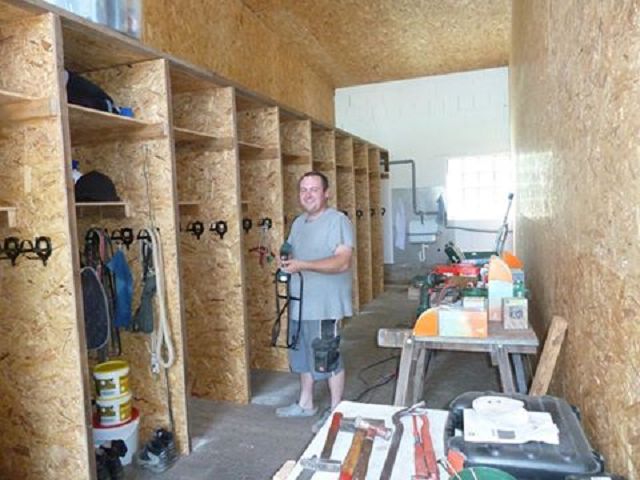

Die Erste Seite Fächer in der Sattelkammer sind fertig gebaut und die Mädels können umziehen .....

k-Sattelkammer_neu
k-Umbau (3)

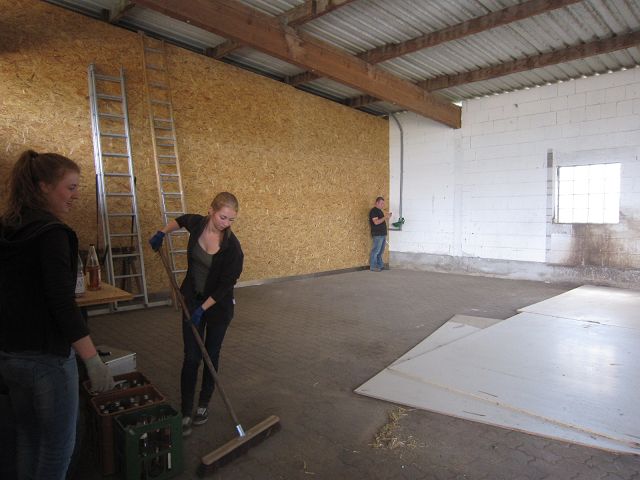

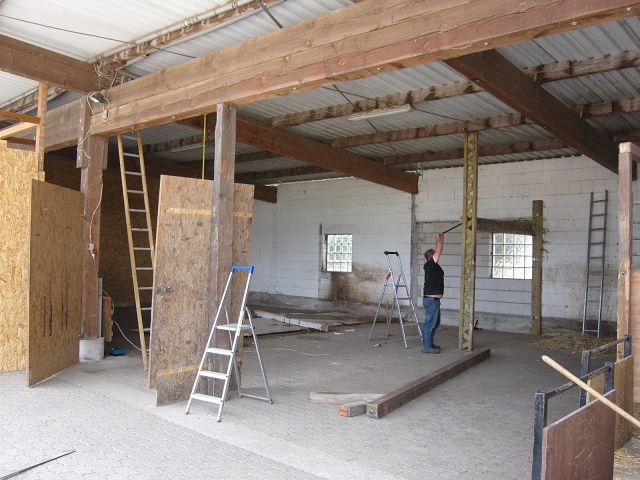

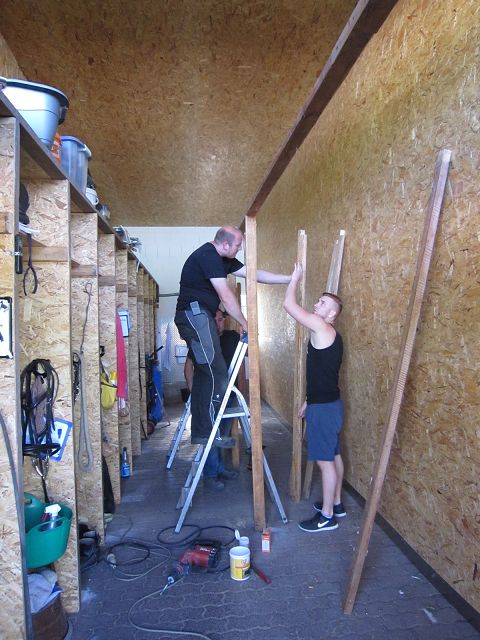

Die Heuernte konnte ohne Regen zu Ende gebracht werden, nun sind wir wieder mit vollem Einsatz am Umbau bevor in Kürze die Getreideernte beginnen wird.  Die letzten Balken der alten Sattelkammer fallen und die Neue wird weiter ausgebaut

k-IMG_2164 k-IMG_2159
k-IMG_2174

Ende Juni:
Der Erste Getreidedrusch ist erfolgreich zu Ende gebracht worden.

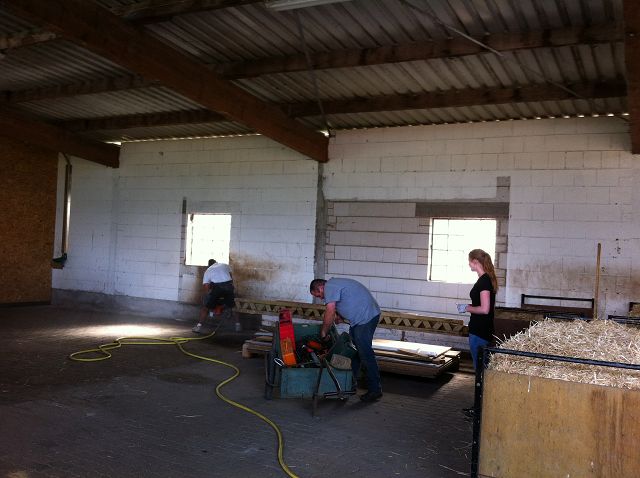

Die Hallenwand sowie die Sattelkammer sind fertig und die Vorbereitungen für die Durchbrüche der neuen Hallenausgänge sind in vollem Gange.

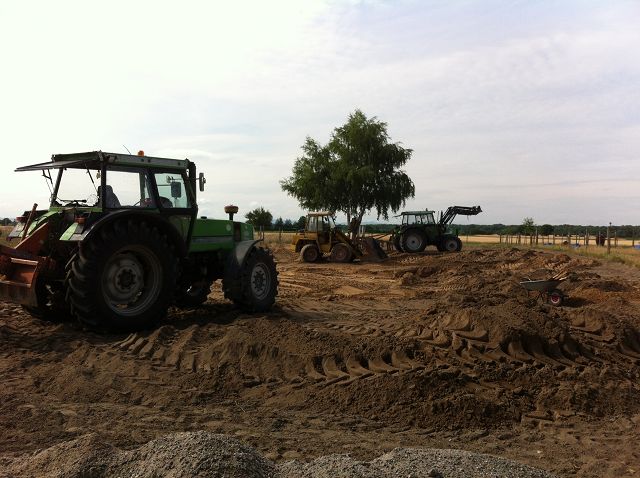

Auf unserem bisherigen Reitplatz und zukünftiger Paddockfläche des Aktivstalles haben wir mit den Erdarbeiten begonnen.
Der neue Reitplatz -noch nicht in voller Größe- ist startklar und wird von der Chefin probegeritten

k-UmbauEndeJuni (4)

k-UmbauEndeJuni (1)
Übergangsplatz (3)
k-Erdarbeitenbeginn (3)
k-UmbauEndeJuni (2)

Die Getreideernte konnten wir rechtzeitig vor den ersehnten Regengüssen zu Ende bringen. Auch die Umbauarbeiten schreiten voran, die Lkw’s geben sich die Klinke in die Hand mit Warenlieferungen.

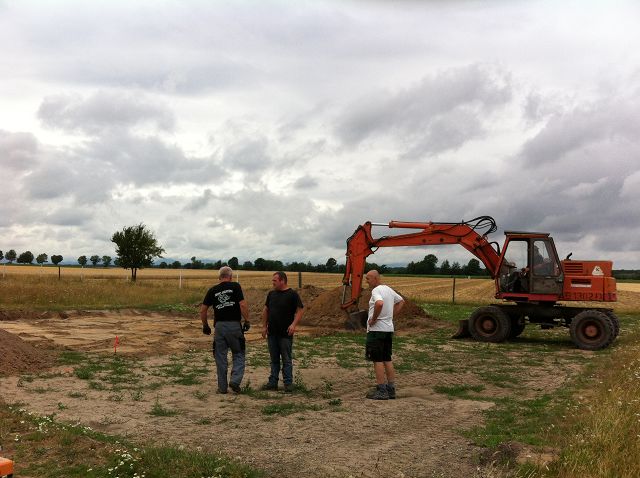

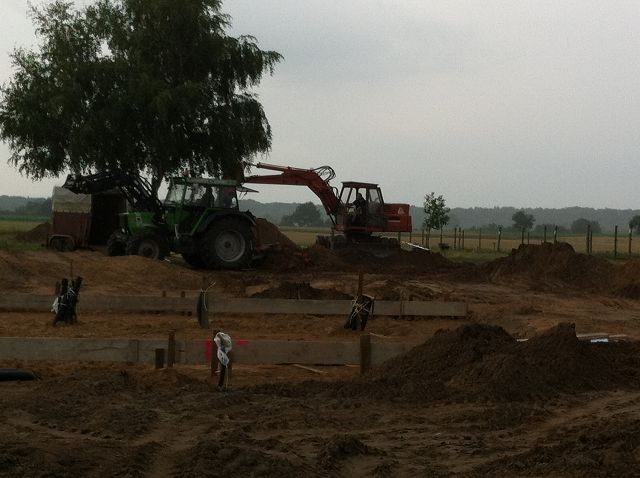

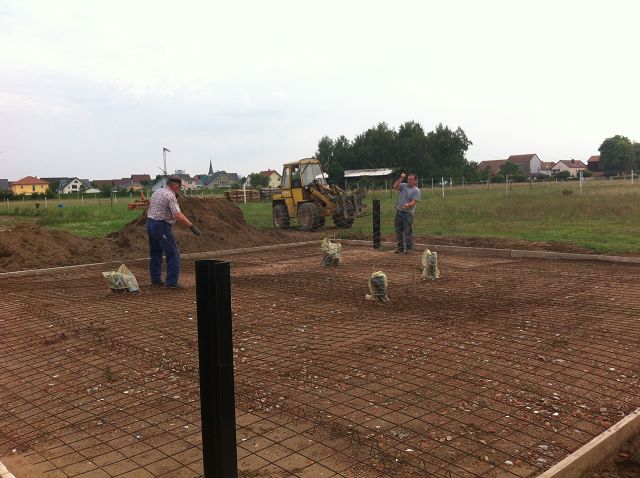

Zwischenzeitlich sind auf der Aktivstallpaddockfläche ein Großteil der Verlegerohre im Boden und die Einschalung für die Betonierarbeiten steht.

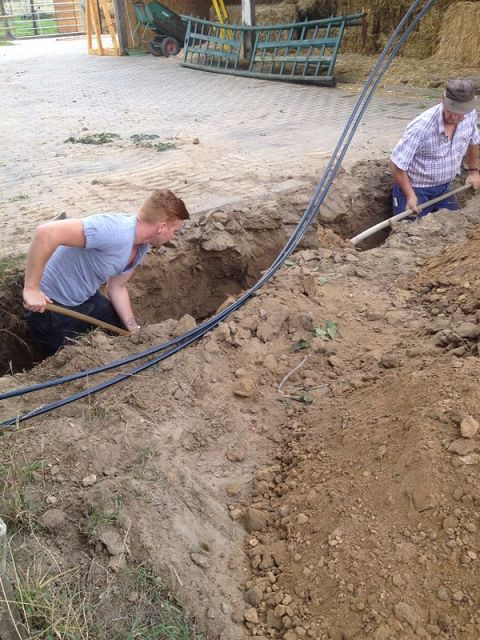

k-Erdarbeiten (2)
k-geschottert_und_Stahl_liegt (4)

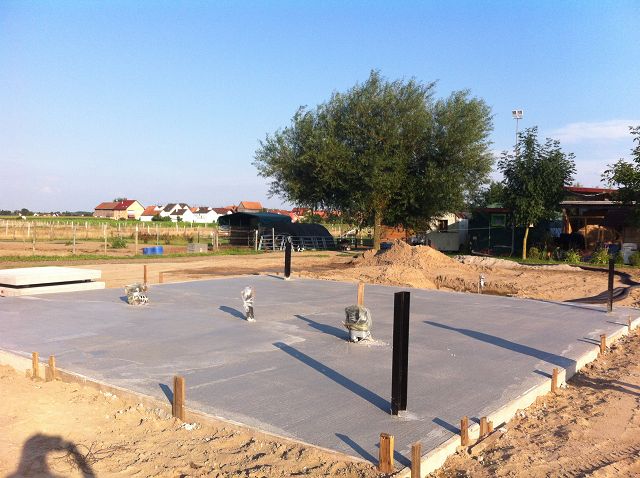

k-IMG_1497

Sehnsüchtig erwartete aber leider sinnflutartige Regengüsse im fließenden Wechsel mit brutzelnder Hitze haben uns ein wenig ausgebremst in den letzten Tagen.... aber nun ist endlich alles fertig und der Betonmischer kann kommen

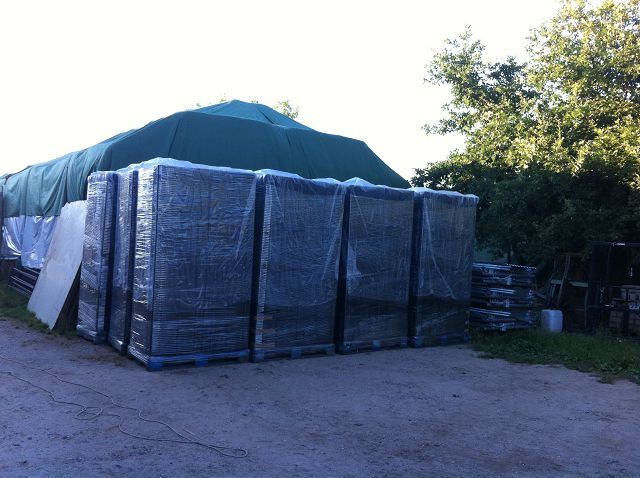

...und langweilig wird uns trotzdem nicht, die Großanlieferung Bodengitter ist gekommen

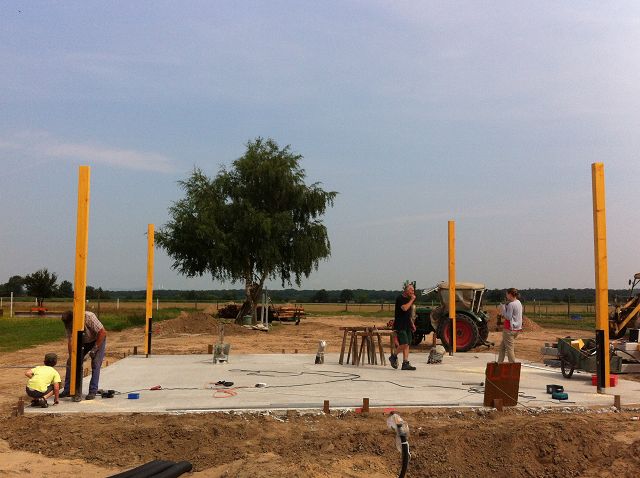

k-IMG_1503
k-Erdarbeiten
k-Bodenraster_da

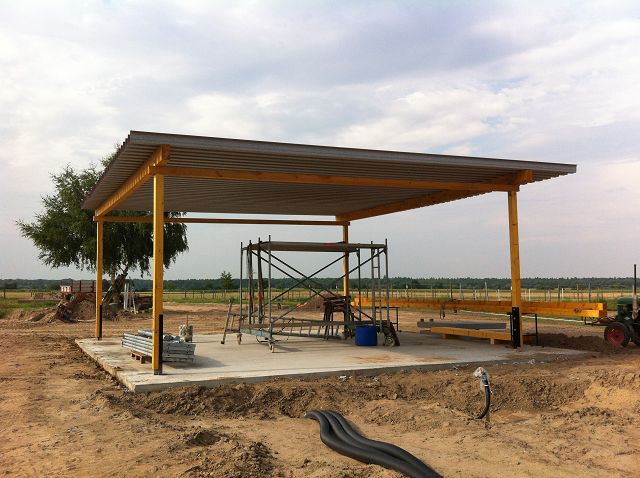

k-IMG_1510

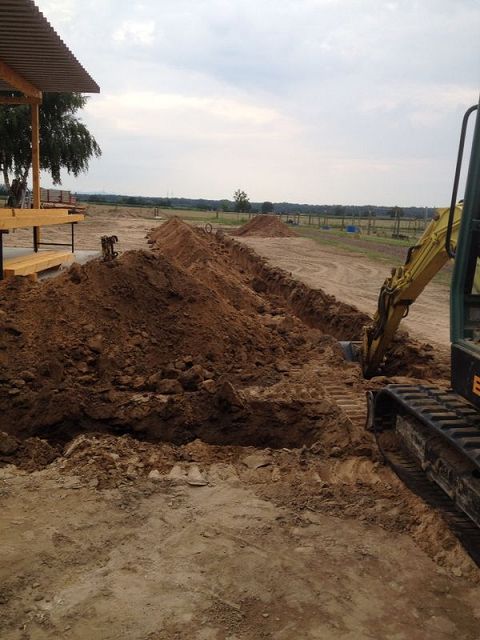

k-IMG_1532
k-IMG_1525

Es geht ohne Unterlass fleißig weiter.
Das Gerüst des vorderen Unterstandes für die Unterbringung der zukünftigen Integrations- bzw. Krankenboxen und des Kraftfutterautomaten steht fast vollständig.
Gleichzeitig ist noch einmal der Einsatz von Bagger- und Muskelkraft um die restlichen Verlegerohre in den Boden zu bringen angesagt.

Wir liegen voll in unserem Zeitplan, toi toi toi, dass es so bleibt

Stichtag 02.08.2014

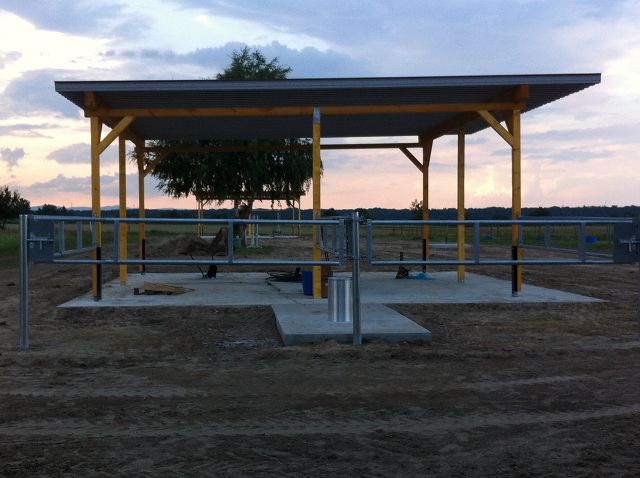

Die Männer waren bei über 30 ° fleißig. Beide Unterstände stehen, die erste Tränke ist installiert, die Installation der Integrationsboxen wurde angefangen und ein Großteil der Elektrokabel und Druckluftrohre ist bereits in die Verlegerohre eingezogen. Die großen Erdhaufen sind platt gemacht und es ist schon ein erster Eindruck der zukünftigen Optik vorhanden.

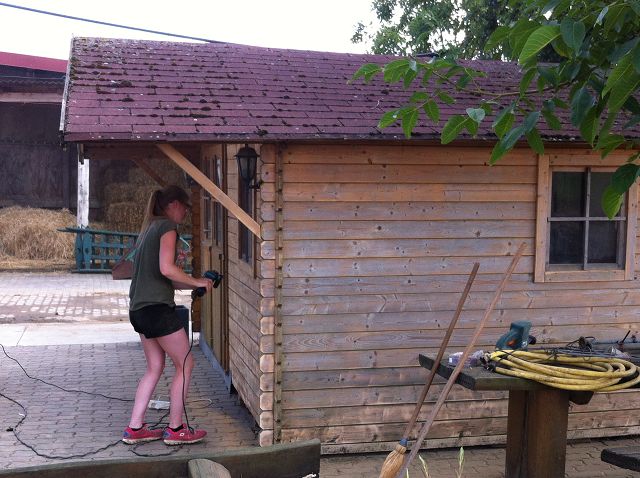

Die Mädels haben sich das Reiterstübchen vorgenommen, auch dieses erhält nach staubreichen Abschleifen einen frischen Anstrich.

k-IMG_1555
k-IMG_1564

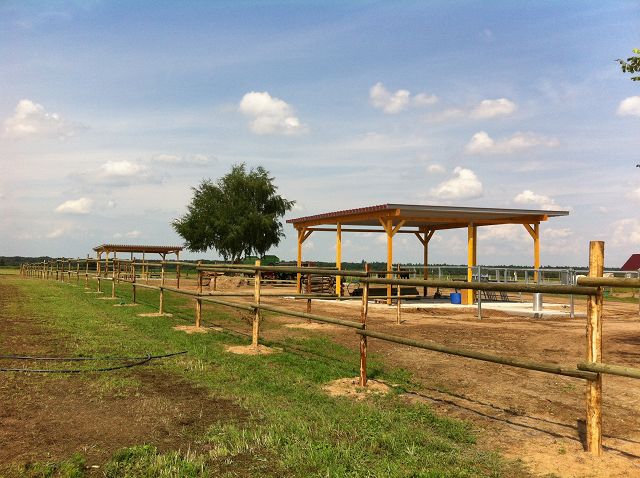

Deutlich optische Veränderungen ergeben sich aus unseren aktuellen Arbeiten. Weit mehr als die Hälfte des neuen Zaunes ist bereits gestellt, es geht mit recht großen Schritten voran, auf dem Gelände sowie dem Management unseres angesetzten Tag der offenen Tür am 30.08.2014.

...und auch in diesen Tagen machen wir weiter große Fortschritte:

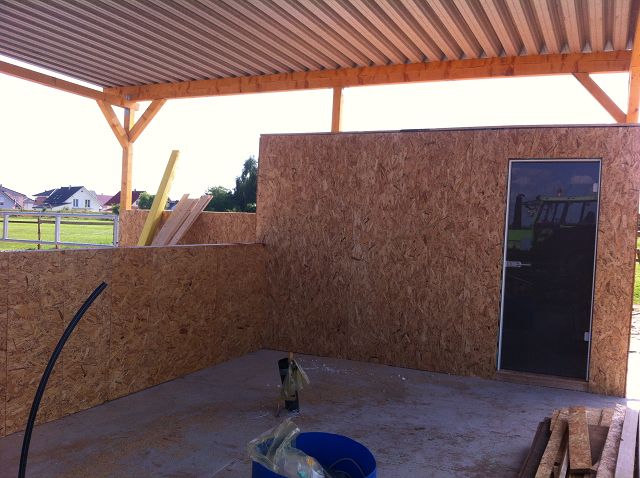

Die Männer haben in dem vorderen Unterstand den zukünftigen Technikraum aufgebaut und die Damen sind munter am Paddockgitter legen.
Fa. Schauer hat sich auch gemeldet, die Automaten werden diese Woche angeliefert sodass der Aufbau wie geplant ab dem 18. August startet. Wir freuen uns.... ein Ende ist in Sicht :o)

k-IMG_1602
k-IMG_1551
k-IMG_1567

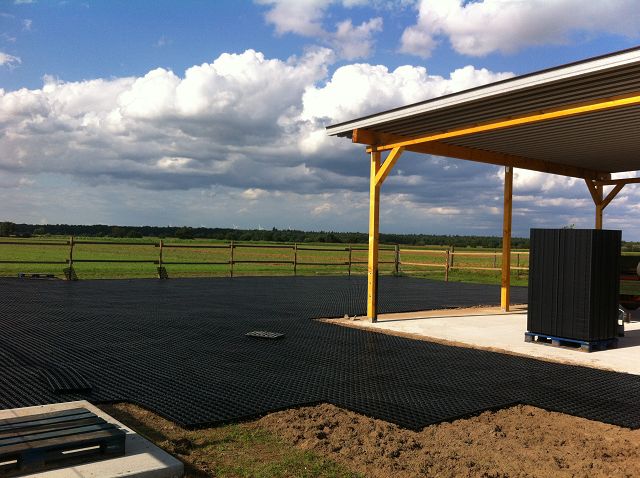

k-IMG_1603

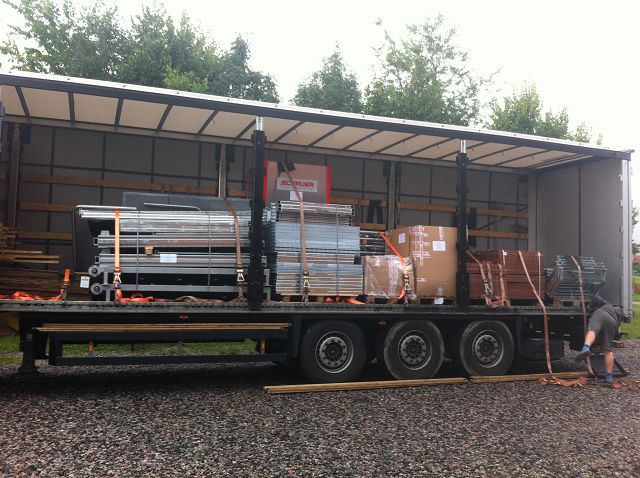

k-IMG_1608

Freitag früh acht Uhr..... die Futterautomaten werden geliefert

Wir haben den dritten Tag in Folge mit heftigen Regengüssen, der Boden ist so nass, dass wir mit dem Auffüllen der Paddockgitter nicht mehr weiter machen können, die Arbeiten auf der Aktivstallfläche liegen somit für heute auf Eis.

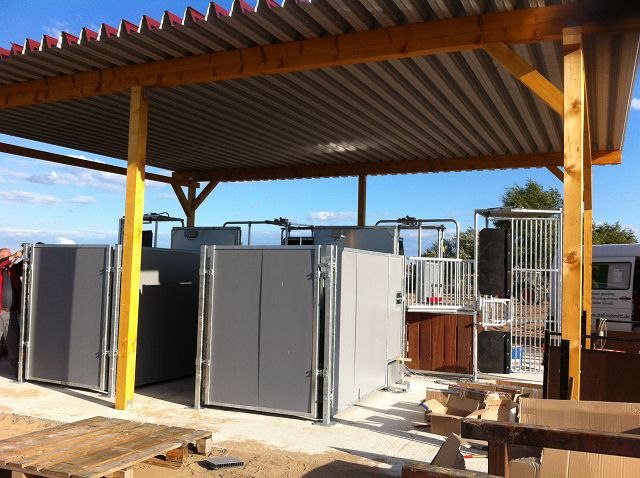

Wir wissen uns aber zu beschäftigen, Raufutterraufen sind fünf Stück aufzubauen und die Boxenfutterautomaten anzubringen.

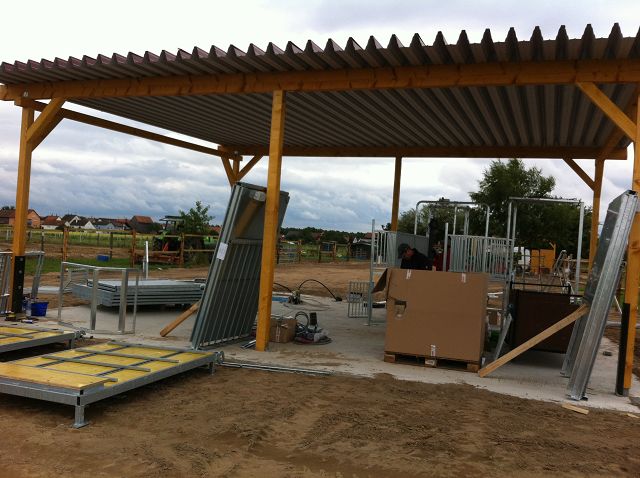

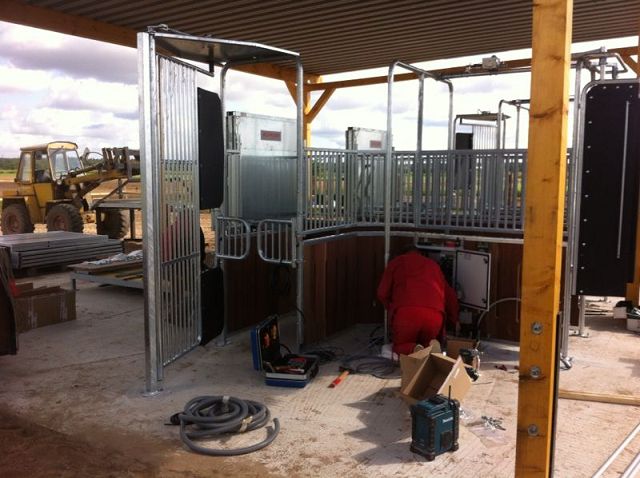

Der Aufbau der Futterstationen geht dank abermals fleißiger Unterstützung von vielen Helfern sowie den beiden Monteuren der Firma Schauer zügig voran. Wir sind zuversichtlich, dass bis Donnerstag Abend alles steht.

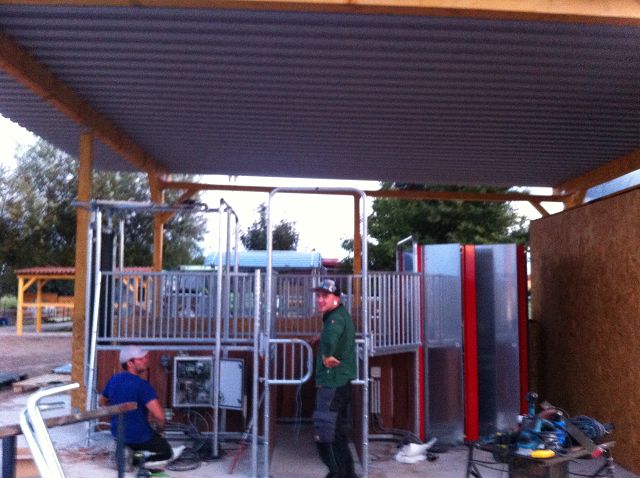

k-Kraftfutterstation
k-IMG_1617 k-IMG_1619

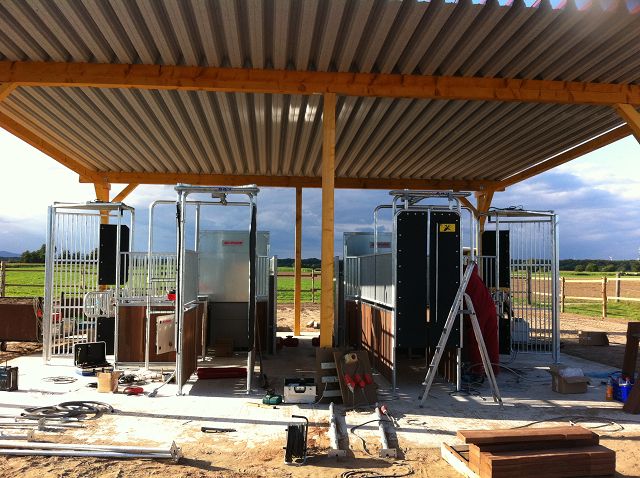

k-Raufutterautomat_hinten
k-Raufutterautomat_vorne

Wir sind sehr gut vorangekommen, die Automaten stehen und mit der Verkabelung wurde bereits Dienstag nachmittags von den Monteuren der Fa. Schauer begonnen.
Schon ab Mittwoch nachmittag wollen wir mit unseren eigenen Pferde an das Angewöhnen gehen... Spannung ob unser Dicker Mops Barock durch den Leitgang passt.

k-IMG_1654

Und wir haben es geschafft:
Insgesamt acht Pferde sind am 24.08.2014 eingezogen.
Der Neuzugang Hölmi hat mit immerhin 18 Jahren das komplette System in kürzester Zeit begriffen und läuft nun durch die Anlage, als hätte er nie etwas anderes getan.
Bereits heute, am 26.08. zieht unsere älteste Dame Avi mit ihren 26 Jahren nach.
Unsere eigenen Pferde, die größten und dicksten, tun sich noch etwas schwer, aber wir sehen von jedem Durchgang beim Üben zum nächsten immerhin kleine Fortschritte.
weitere Bilder hier: Impressionen

 <== zurück zu  Pensionsstall

[Home] [Pensionsstall] [Pferdedienstleistungen] [Futterherstellung] [Unterschiedliches] [Impressum] [Haftungsausschluss] [Datenschutz]

Diese Seite verwendet Cookies. Wenn du dich weiterhin auf dieser Seite aufhältst, akzeptierst du unseren Einsatz von Cookies.

Datenschutzerklärung Akzeptieren
